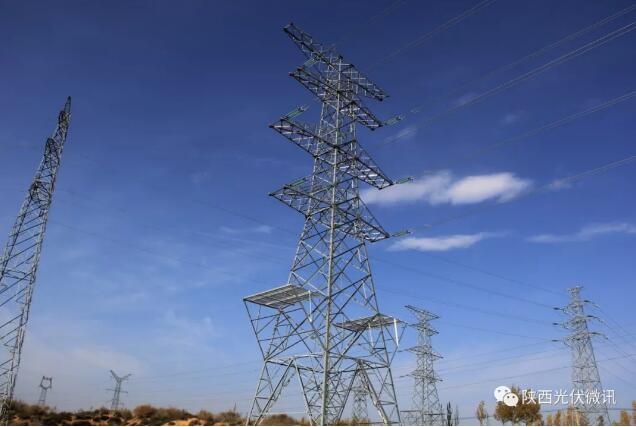

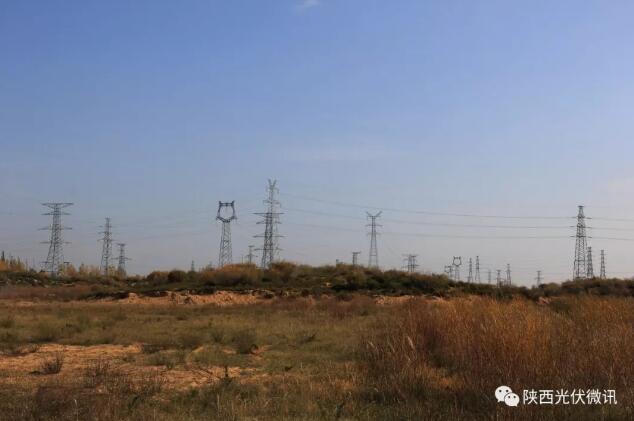

            榆阳项目部分线路铁塔紧邻包茂高速,跨过靖神铁路运煤专线,因距龙泉变距离较近,各方线路汇集于此,在53至54号铁塔上方形成一张密集的“电网”。根据国家电力施工规范和设计有关要求,电网之间要预留出一定的安全距离,导致53至54号铁塔无法进行架空线施工。
           \
            该工程的最大难点是前期协调和现场施工。为了不影响工程进度,项目安排专人与当地村委会对接协调土地使用开挖事宜。并与施工方多次对施工专项方案进行论证,决定采取埋地敷设的方式进行。
           \

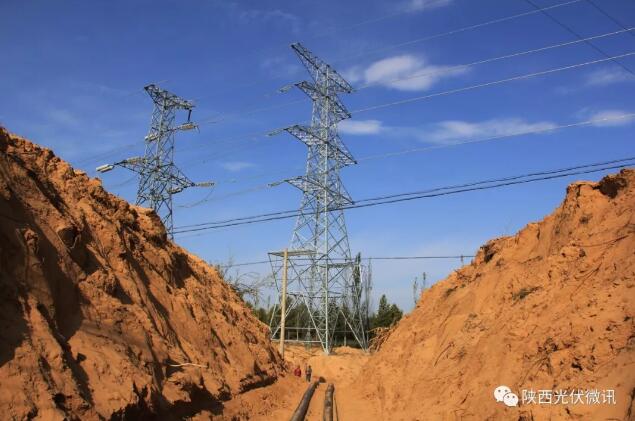

            53至54号铁塔直线距离近100米,要进行电缆埋地敷设,需要开挖电缆沟。由于当地地下水位较高,开挖后出现渗水现象,导致电缆沟反复塌陷。项目部技术人员和施工单位抽排积水,攻克难点,近日顺利完成了53到54号铁塔的埋地电缆敷设。两基面对面的铁塔,终于“牵手”成功。  (王坤)
