    彬州化工二期项目进入收尾阶段

  • 来源: 时间:2022-06-01 11:05:00

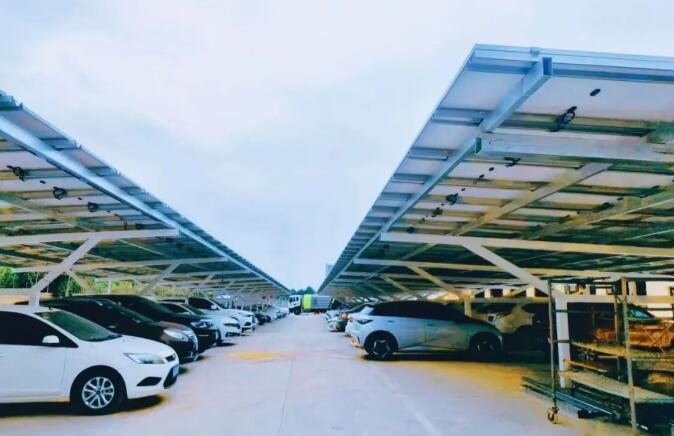

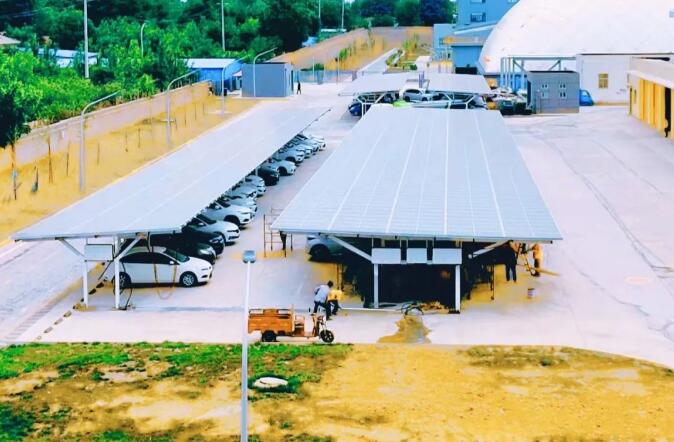

  •        5月31日,由我公司承建的陕西渭河彬州化工有限责任公司屋顶分布式光伏发电二期项目光伏车棚施工结束,项目整体进入收尾阶段。
           \
           该项目设计规划总容量为2323.35kWp,已安装完成2158.65kWp。其中,光伏车棚区域全部安装完成,具备并网运行条件。原水水池区域和输煤管廊区域4月30至5月15日陆续并网16台逆变器,容量为1586kWp,累计发电超过16万度。
          \
           项目经理部表示,将高质量高标准加快推进项目全面收尾竣工,全力配合业主做好并网服务工作,切实树立公司良好形象,不断提高公司市场知名度。  (高旭)
